Di kawasan pembangkit listrik yang beroperasi tanpa henti, Pengaspalan PLTU Suralaya dilaksanakan pada 20 Februari 2026 di area PLTU Suralaya, Jl. Raya Suralaya, Kelurahan Suralaya, Kecamatan Pulomerak, Kota Cilegon, Provinsi Banten 42439, dengan target penyelesaian satu hari kerja tanpa mengganggu aktivitas operasional industri energi tersebut.








Proyek Pengaspalan PLTU Suralaya Cilegon Banten
PLTU Suralaya merupakan salah satu pusat pembangkit listrik tenaga uap terbesar di Indonesia. Lingkungan operasionalnya memiliki mobilitas kendaraan teknis yang tinggi, mulai dari kendaraan maintenance hingga distribusi material pendukung. Dengan karakteristik tersebut, kualitas perkerasan jalan menjadi elemen penting dalam menjaga kelancaran sistem operasional.
Lokasi Proyek dan Karakter Area Kerja
Pekerjaan dilakukan di dalam kawasan PLTU Suralaya yang berada di wilayah pesisir utara Cilegon, Banten. Area ini memiliki kontur industri dengan aktivitas teknis padat serta tekanan beban kendaraan berat yang konsisten.
Permukaan yang sebelumnya belum memiliki struktur aspal optimal berpotensi menimbulkan ketidakstabilan pada jalur kendaraan operasional. Karena itu, dilakukan perbaikan melalui sistem pelapisan aspal berstruktur agar daya dukung meningkat dan risiko kerusakan dini dapat diminimalkan.
Dengan mempertimbangkan kondisi operasional yang aktif, proyek ini dirancang selesai dalam satu hari agar tidak menghambat aktivitas utama pembangkit listrik.
Tahapan Pekerjaan di Lapangan
Sejak pagi hari, tim PT Laksana Karya Indonesia mulai melakukan mobilisasi peralatan ke lokasi. Koordinasi dilakukan dengan pengelola area untuk memastikan akses kerja aman dan tidak mengganggu jalur penting lainnya.
Tahapan pekerjaan dimulai dengan pembersihan permukaan menggunakan compressor. Proses ini memastikan tidak ada debu atau partikel lepas yang dapat mengurangi daya rekat material aspal.
Selanjutnya, dilakukan penyemprotan tack coat menggunakan asphalt sprayer. Lapisan perekat ini berfungsi sebagai pengikat antara permukaan dasar dan material aspal baru sehingga struktur menjadi lebih solid dan tidak mudah terlepas.
Material ATB (Asphalt Treated Base) kemudian dihamparkan sebagai lapisan struktur utama dengan total volume ±31 ton. ATB berfungsi sebagai pondasi kuat yang mampu menahan tekanan kendaraan berat di area industri energi.
Tahap berikutnya adalah penghamparan ACWC (Asphalt Concrete Wearing Course) dengan ketebalan 5 cm padat disertai antri stripping untuk meningkatkan ketahanan permukaan terhadap gesekan dan cuaca. Luasan pekerjaan ACWC mencapai ±35 m², dengan tahap sebelumnya termasuk gelar perekat dan ACWC seluas ±315 m².

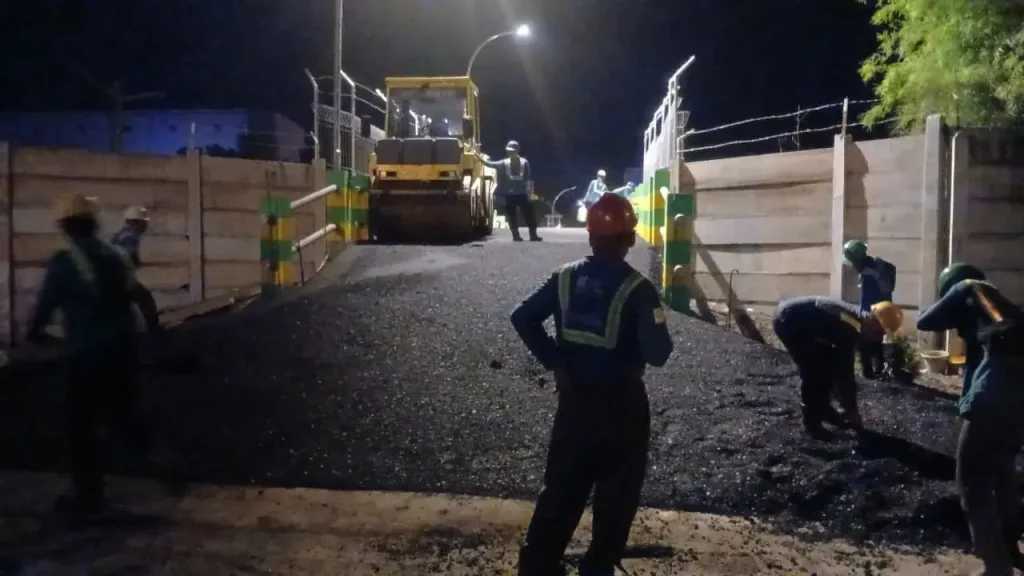

Dalam pelaksanaan Pengaspalan PLTU Suralaya, asphalt finisher digunakan untuk memastikan hamparan rata dan presisi sesuai ketebalan yang direncanakan. Setelah itu, tandem roller melakukan pemadatan awal, diikuti pneumatic tire roller (PTR) untuk pemadatan lanjutan hingga mencapai tingkat kepadatan 93–95%.
Strategi Penyelesaian Satu Hari
Penyelesaian dalam satu hari bukan sekadar target waktu, tetapi bagian dari strategi operasional. Karena PLTU Suralaya merupakan kawasan energi aktif di Kecamatan Pulomerak, setiap gangguan akses dapat berdampak pada mobilitas teknis di dalam area.
Perencanaan jadwal, kesiapan alat, serta distribusi material dilakukan secara sinkron. Dump truck pengangkut hotmix dikendalikan agar suhu material tetap optimal saat tiba di lokasi. Pengendalian suhu menjadi faktor krusial agar kualitas struktur tidak menurun.

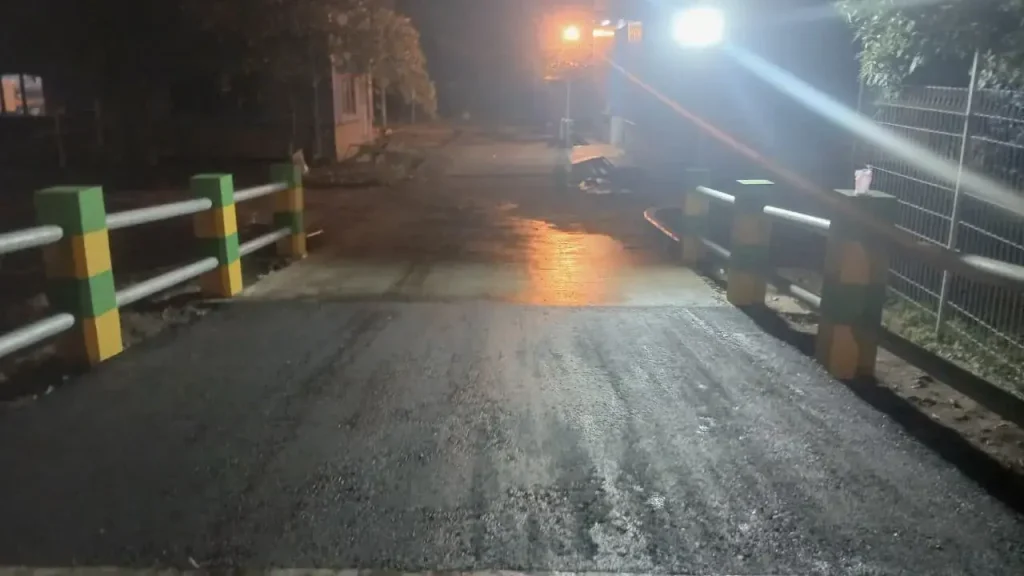

Dengan koordinasi yang tepat, seluruh proses pengaspalan selesai sesuai rencana dan area dapat kembali digunakan pada hari berikutnya tanpa hambatan.
Bagi perusahaan atau pengelola kawasan industri di wilayah Cilegon dan sekitarnya yang membutuhkan pekerjaan serupa, layanan profesional dapat ditemukan melalui halaman Jasa Pengaspalan Banten sebagai referensi awal sebelum perencanaan teknis lebih lanjut.
Dampak Perbaikan terhadap Operasional
Setelah pekerjaan selesai, permukaan jalan menunjukkan peningkatan signifikan dari sisi kestabilan dan kerataan. Struktur baru memberikan daya dukung yang lebih baik terhadap kendaraan operasional berat, mengurangi potensi retak dini, serta meningkatkan keselamatan mobilitas internal.
Perkerasan yang padat dan presisi membantu menjaga efisiensi pergerakan kendaraan maintenance maupun distribusi logistik di dalam kawasan pembangkit listrik.
Proyek ini menjadi bagian dari dokumentasi pekerjaan nyata PT Laksana Karya Indonesia dalam menangani pengaspalan kawasan energi dan industri strategis di wilayah Banten dengan pendekatan terencana, efisien, dan sesuai standar teknis.
Sebagai penutup, proyek Pengaspalan PLTU Suralaya ini menunjukkan komitmen terhadap kualitas struktur jalan internal kawasan industri, sekaligus memastikan operasional pembangkit listrik di Kota Cilegon tetap berjalan lancar tanpa gangguan infrastruktur.
